上海电建二公司芜湖项目#2机组168小时试运行一次

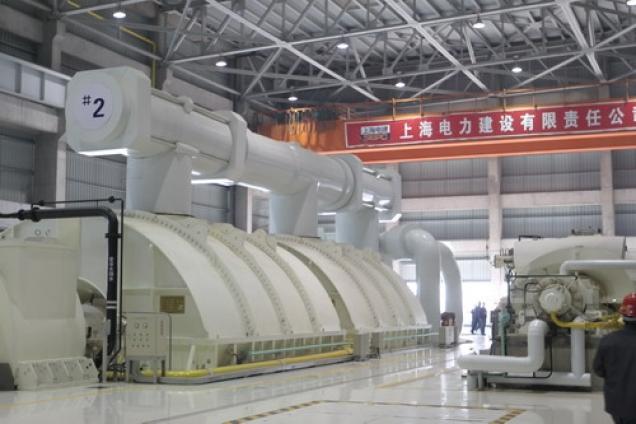

12月12日上午8时58分,芜湖发电厂五期工地上空传来了充满喜庆、震耳欲聋的鞭炮声,#2机组168小时试运行顺利完成,汽机轴振、发电煤耗等各项指标优良,全面优于#1机组。上海电建副总经理骆家聪、公司党委书记林哲明、副总经理李卫平专程到场祝贺,与中电国际高层领导进行了沟通,并参加了电厂召开的庆祝仪式。
芜湖项目作为我公司第一批综合管理型项目,承担了#2标段的建筑安装工程,包括#2机组安装、化学水等公用系统建筑安装工程,上下团结一心,在克服了土建施工带来的种种困难,顺利完成标段的外围公用系统的土建、安装、调试工作后,又立即投入到#2机组主体安装工程的施工高峰中,并克服了供货滞后、设计问题等困难,积极创造条件抢施工,安全、优质地实现了锅炉水压、厂用电受电、锅炉酸洗、汽机扣缸、点火冲管、168试运行等六个里程碑节点一次成功,特别是汽机扣缸在#2低压转子到达现场后仅一个月时间内高标准完成,为机组后续安装调试工作顺利展开奠定了基础。
工程开工以来,芜湖项目精心打造五期工程“安全文明施工示范区域”、“安全文明施工示范岗”等活动,创造了一个又一个安全文明施工亮点和样板,并通过以质量策划、施工措施为预控要素,以过程控制为组织要素,以质量检验评定为保证要素的管理措施,在汽机油系统清洁度等关键工艺控制上取得了良好的实效,为抢工期创造了良好条件,更为机组具备最后良好运行打下了坚实的基础。芜湖项目工程的胜利竣工,为上海电建和公司的发展又谱写上光辉的篇章!
