国电焊接信息网

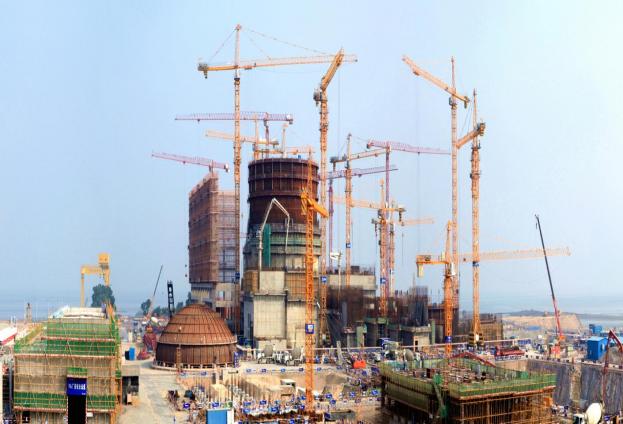

安徽电建二公司承建的防城港核电站一期常规岛

近日,安徽电建二公司承建的广西防城港核电站1MX厂房防甩击钢结构平台第一片构件顺利起吊,拉开了防城港核电一期常规岛土建工程钢结构安装的序幕。

防甩击平台共包含构件210余件,总重量约 700吨。本次防甩击6m层以下部分构件吊装机械采用M18000履带吊,第一片钢结构吊装作业的难点是构件尺寸大,形状不规则,吊物的重心难找。为了提高吊装的安全性,减少吊装调整时间,起吊前,技术人员精确计算好构件重心,并采用链条葫芦调平等预防措施。由于事前准备充分,构件起吊离地之后未经调整便直接吊装到就位点。构件从起吊到固定、吊钩落钩用时90分钟。


文件表格:
